玻璃钢化粪池安装图纸:

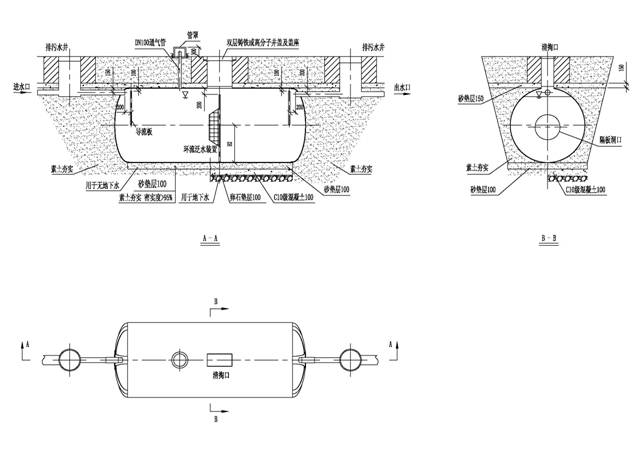

1.放线挖槽坑:
使用者应根据工程设计图纸中化粪池的型号、按型号尺寸、标高、放灰线开挖基槽并符合国家有关施工规范的各项规定。在地下水位较高的条件下,开挖坑槽必须排水。
2.基底垫层:
采用沙厚50-100mm,剔除砂石中夹带的较大的尖角砖石或硬杂物,并找平夯实,准备化粪池安装就位。
3.安装就位:
(1)小型池量好采用吊装(也可人工滚管就位安装);
(2)吊装就位前基层垫层必须找平;
(3)吊装时必须注意化粪池进出口方向,箭头所指方向为污水流向,请注意核对是否符合工程设计图要求;
(4)化粪池标高必须符合工程设计图要求;
(5)本产品吊装就位后,测定水平度,局部调整。
4.化粪池灌水:
安装就位符合要求之后,池内必须灌50%以上清水,并且超过地下水位,稳定后开始回填。
5.分层回填:
严禁将建筑垃圾作为土壤回填,回填土中大的尖角石块应剔除,回填土应分层夯实,按每层300mm进行,宜用人工夯实,切忌局部猛力冲击,必须遵守施工规范中回填土作业的条文规定,必须使池子周围回填土密室。
6.砌连接井:
回填达到施工规范要求后可砌筑进出口连接井,连接井按水道通用图施工,井底垫层必须夯实后浇制混凝土底板,井中作流槽,并严格执行工程设计值标高。
7.初步验收:
(1)化粪池进水管、出水管管径为200-300为宜,可直接插入管口、连接处用1:2或1:3水泥沙浆填接口。
(2)化粪池在现场初步竣工验收后,严禁倾倒建筑垃圾或生活垃圾。
